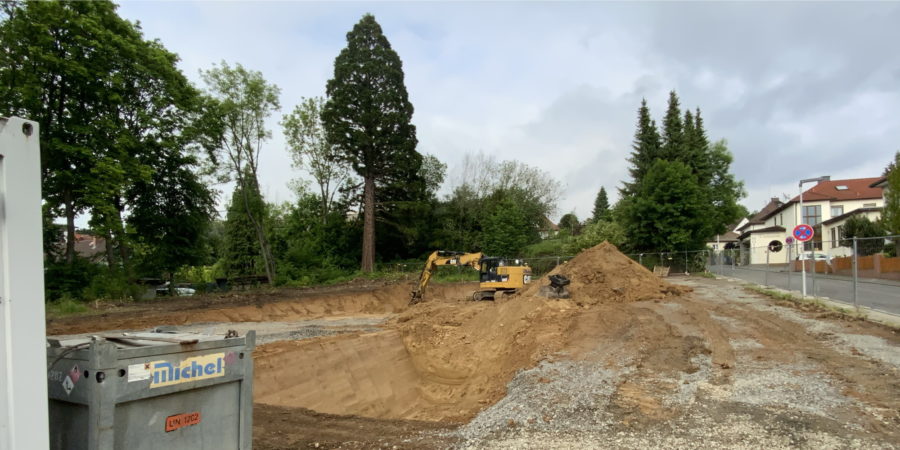

Erster Spatenstich:
Samstag, 22.05.2021
Beginn der Bauarbeiten:
Dienstag, 25.05.2021

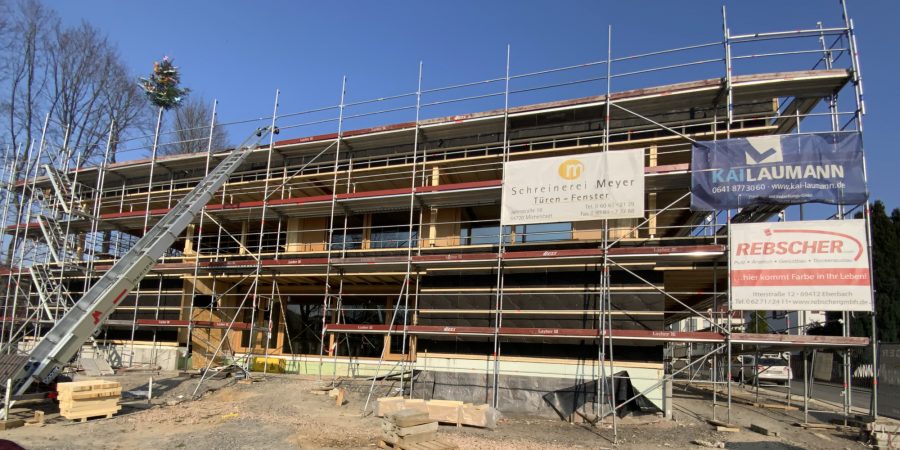

Richtfest:

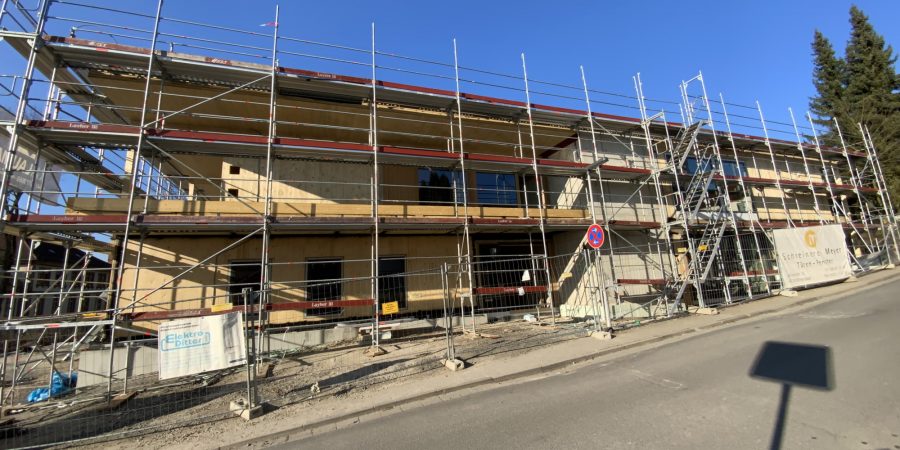

25.03.2022
Ende der Bauarbeiten (Planung):
Herbst 2022
Ende der Bauarbeiten:
Sommer 2023

So soll es werden:

So ist es geworden:

Letzte Aktualisierung:
Montag, 12.09.2023
Innenansichten:

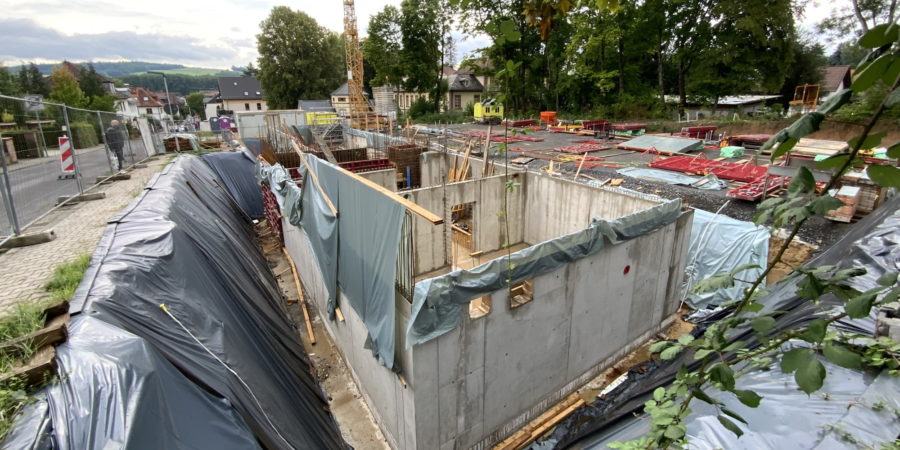

Zwei Wochen nach Beginn des KITA-Betriebs, am Montag, 11.09.2023, informierten sich die Mitglieder des Jugend- und Sozialausschusses über die neuen Räumlichkeiten in der KITA „Am Stadthaus“ und waren begeistert. Ein großes Lob an Heidi Birkenstock und ihr Team für ihr großes Engagement, für die Eigeninitiative bei der Einrichtung der Räume und der liebevollen Gestaltung des ganzen Hauses. Hier ist alles stimmig, bis in kleinste Detail.
Am 14. August begann der Umzug, am Montag, 21. August, begann der KITA-Alltag im neuen Gebäude „Am Stadthaus“.
Das Familienzentrum ist noch nicht so weit, dort soll es am 1. November 2023 losgehen.

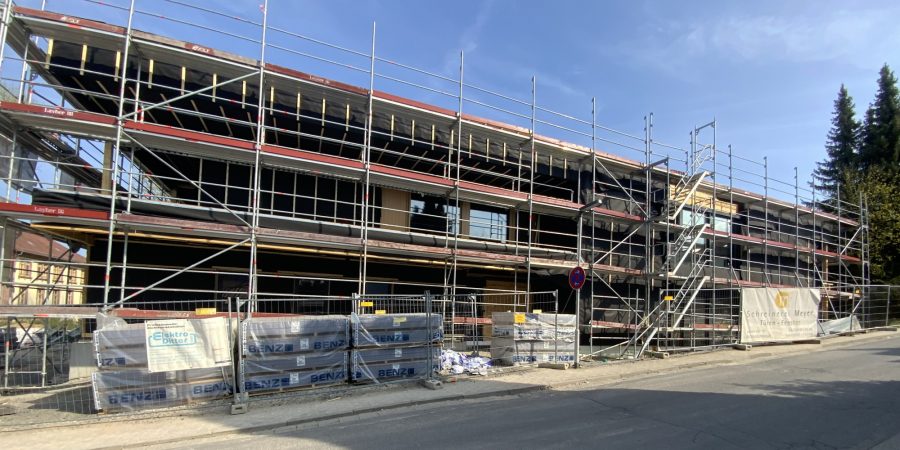

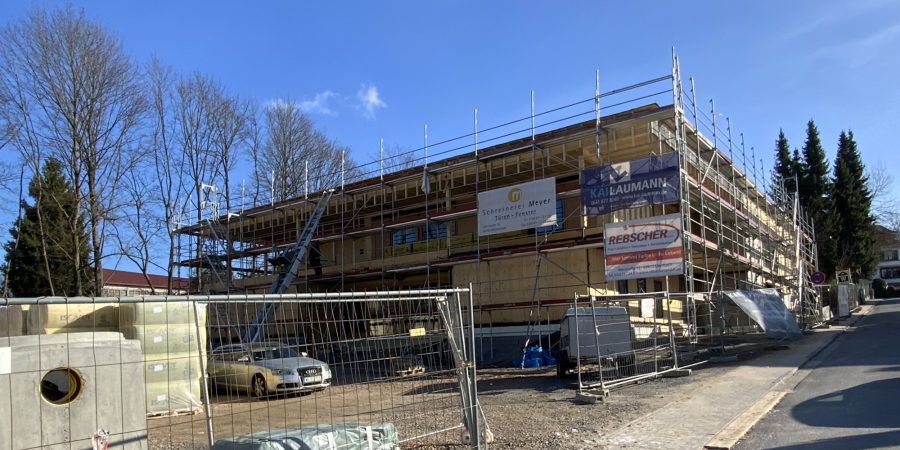

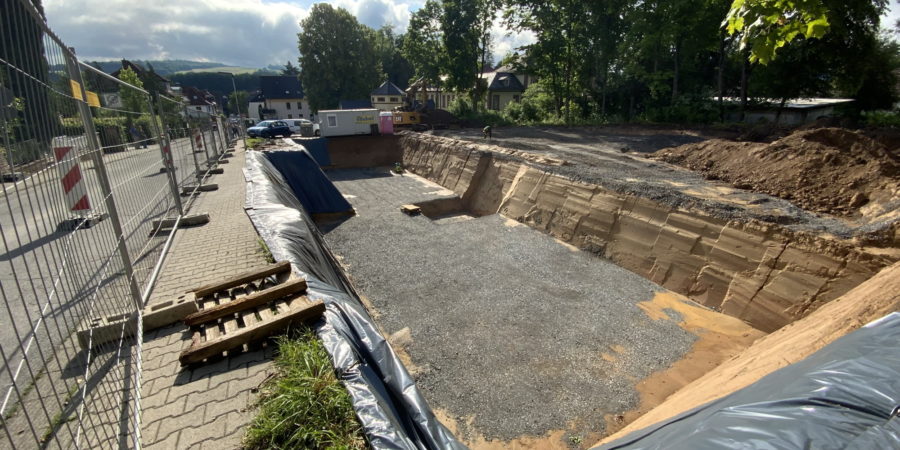

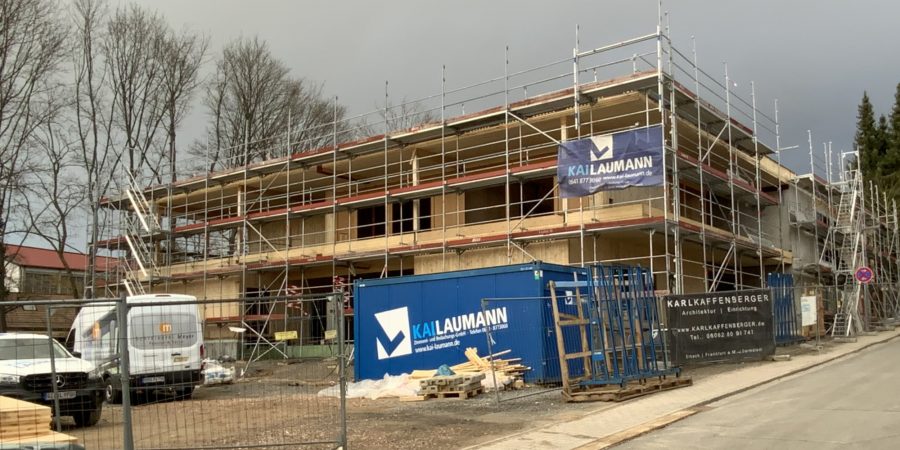

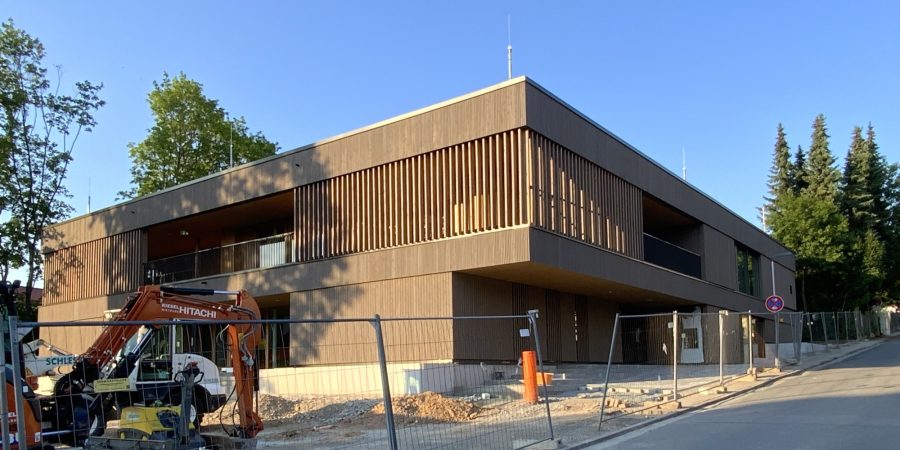

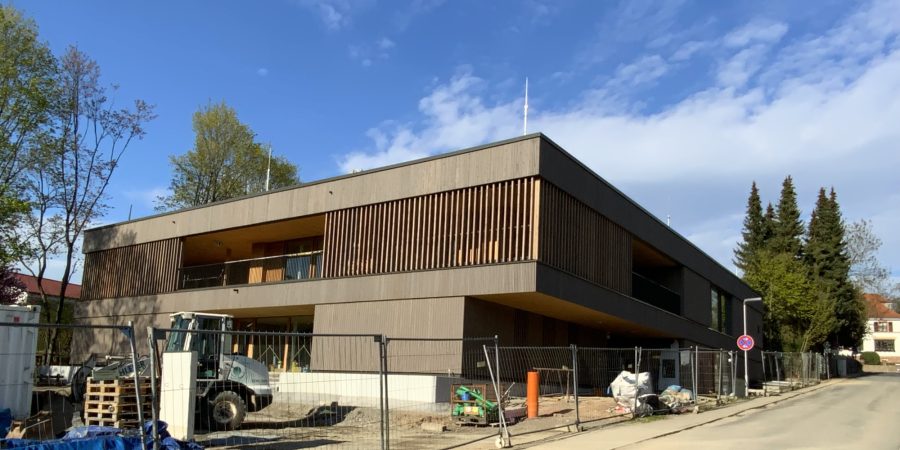

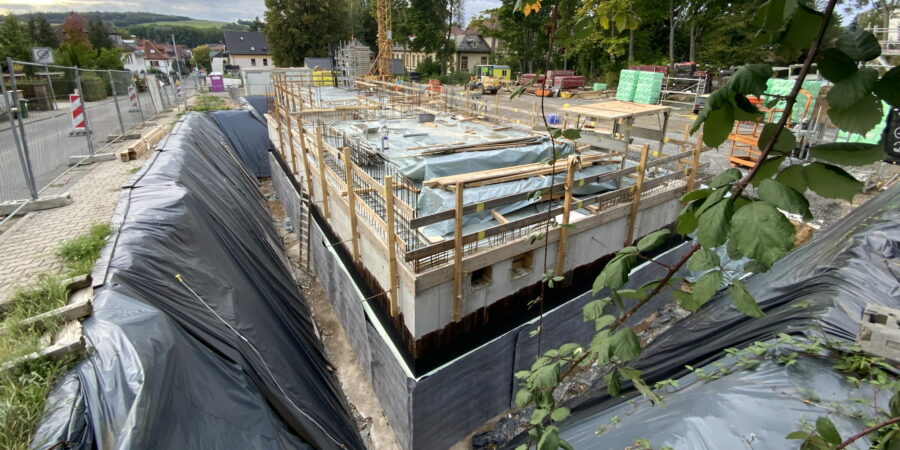

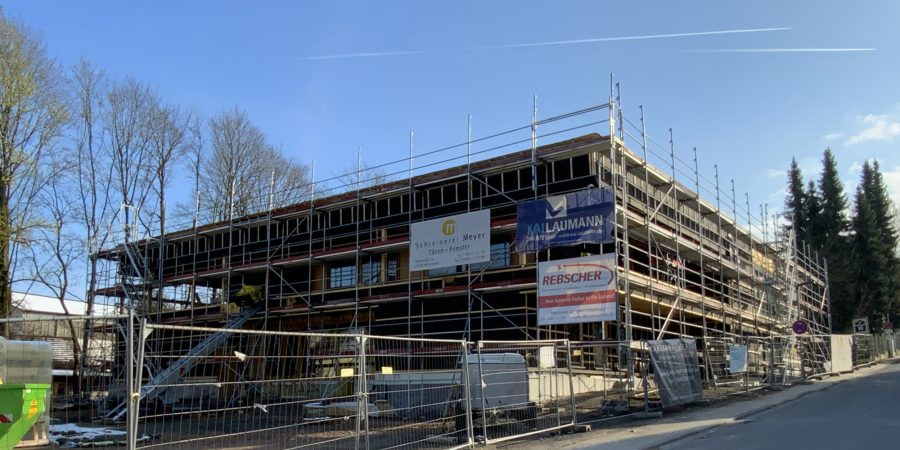

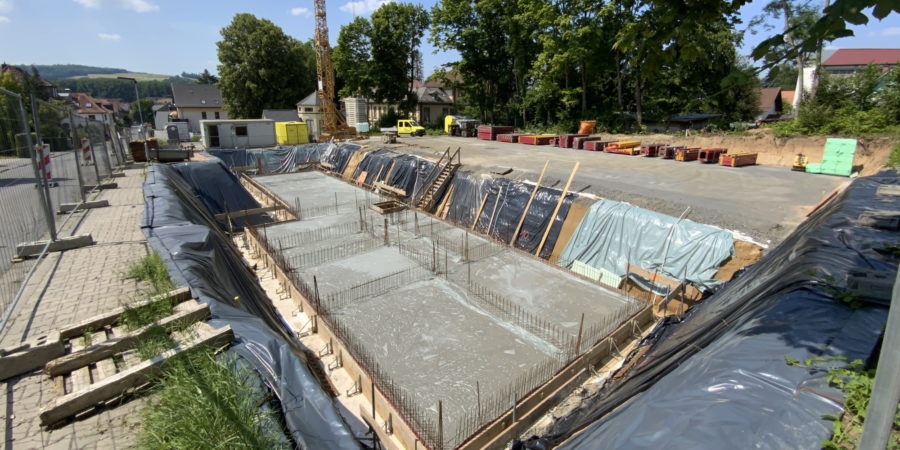

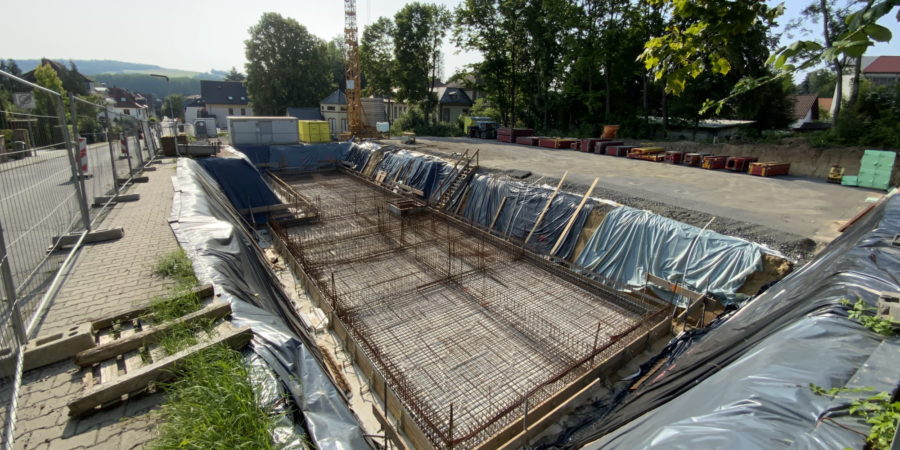

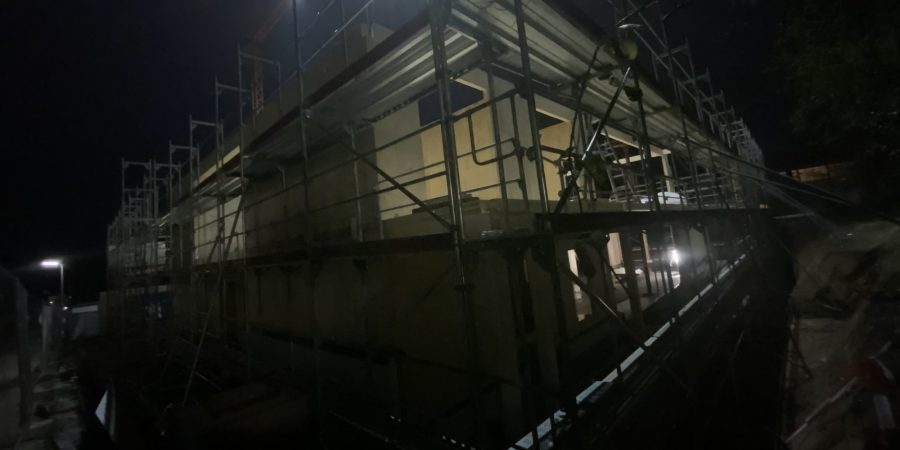

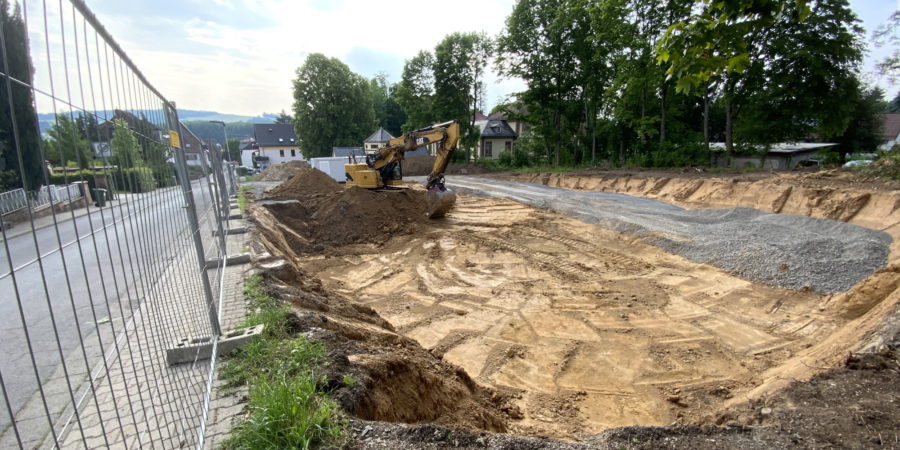

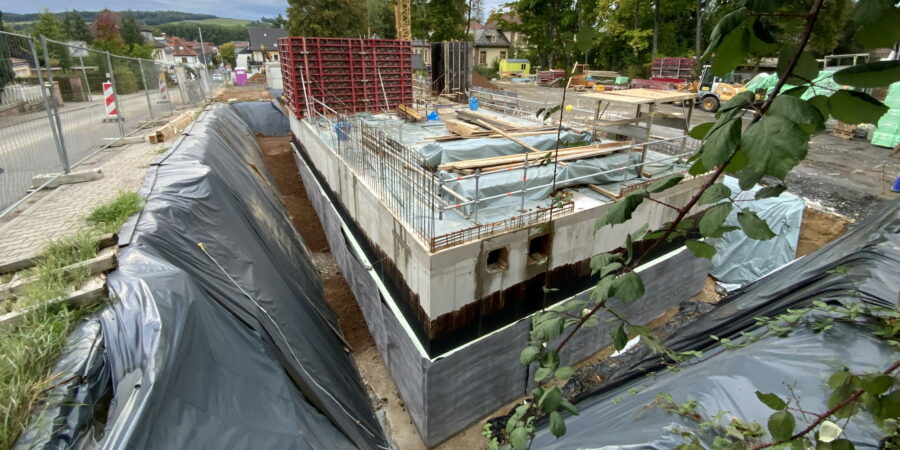

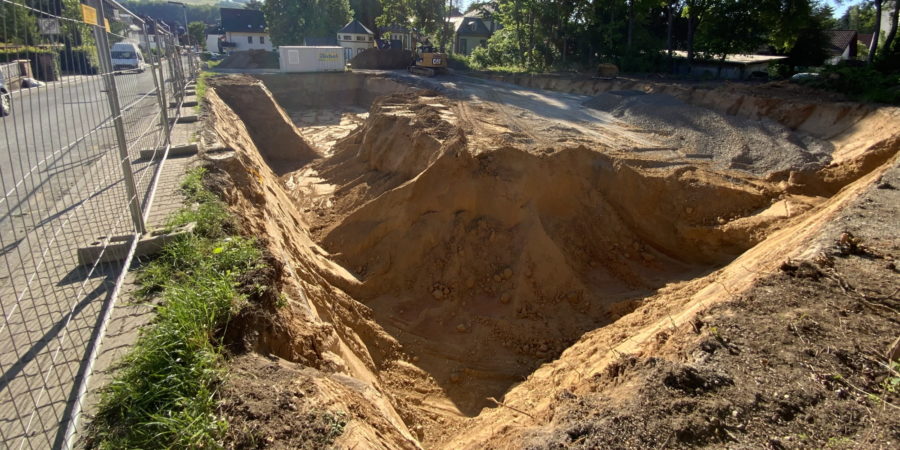

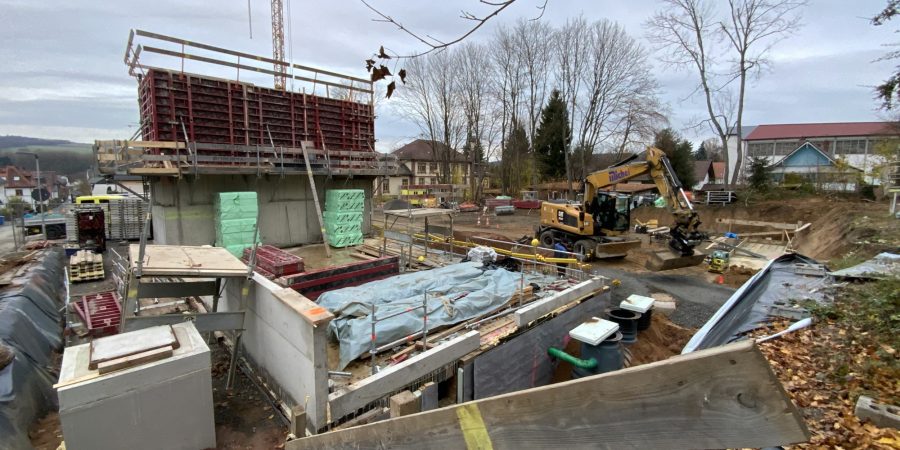

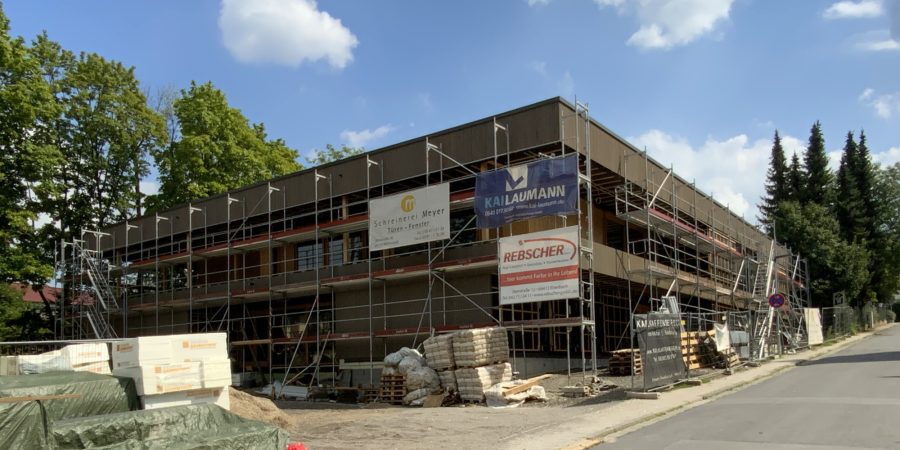

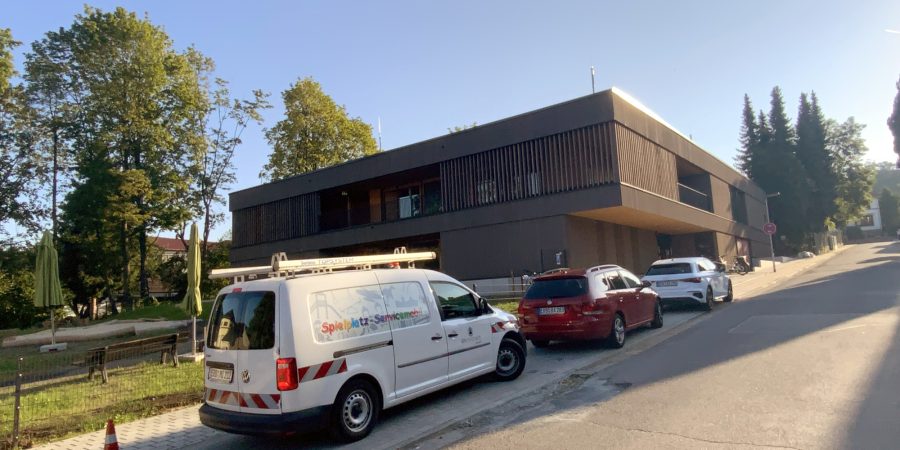

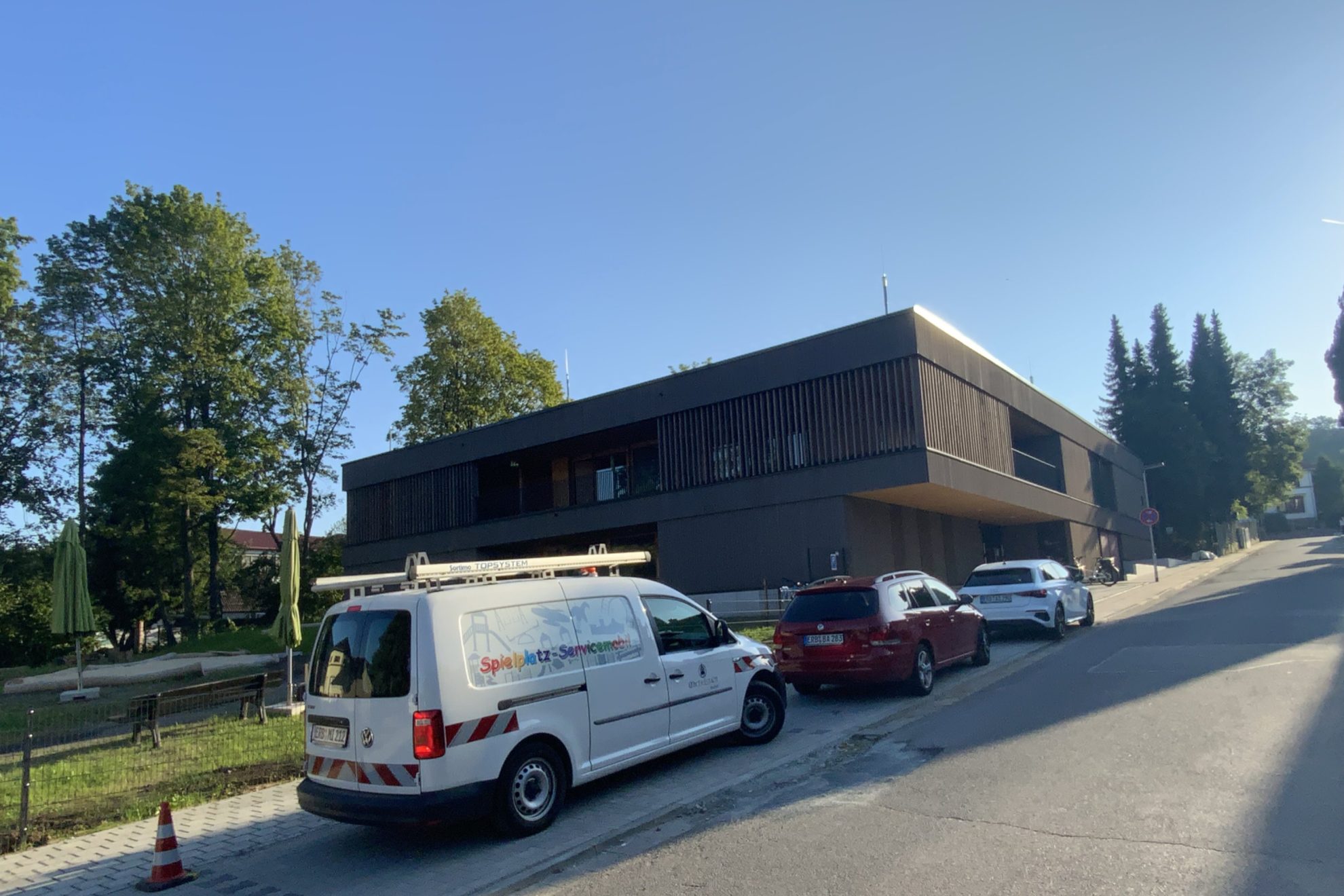

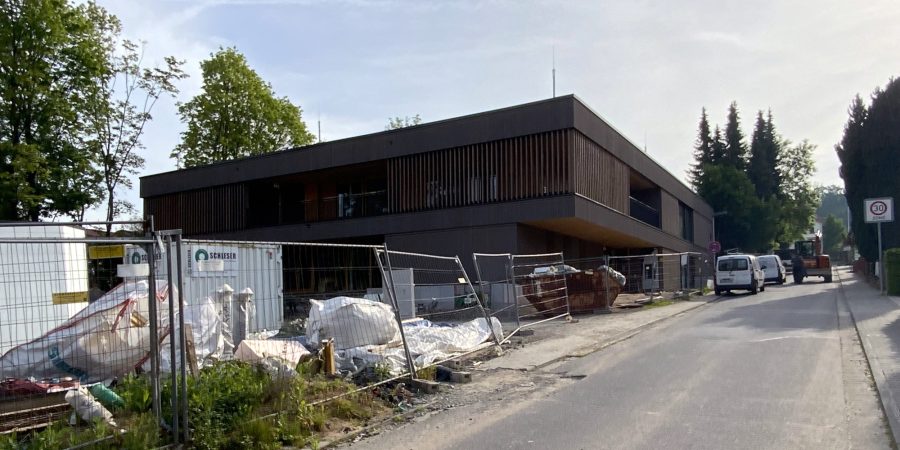

So sieht es im Moment aus:

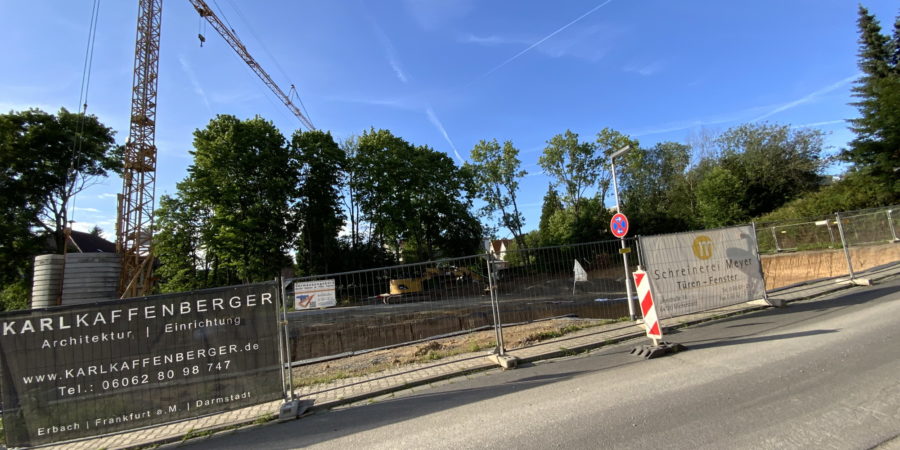

Die Fotos (von Michael Hüttenberger) zeigen die Baustelle in der Rudolf-Marburg-Straße am angegebenen Datum.

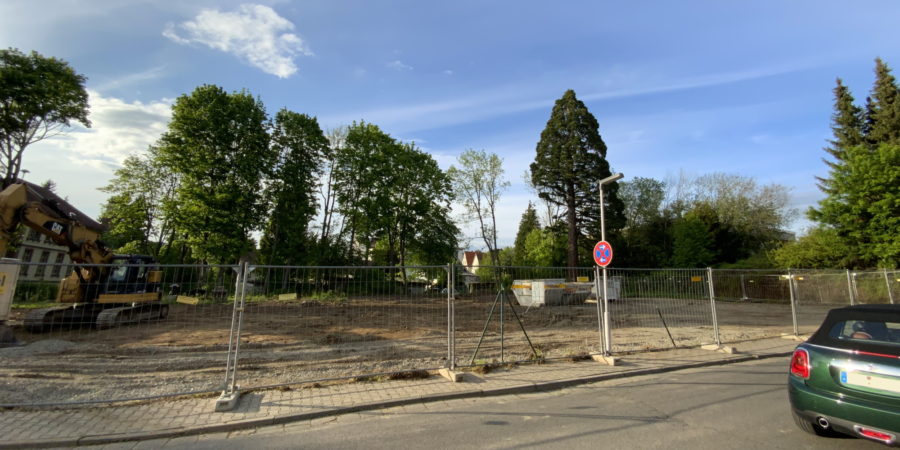

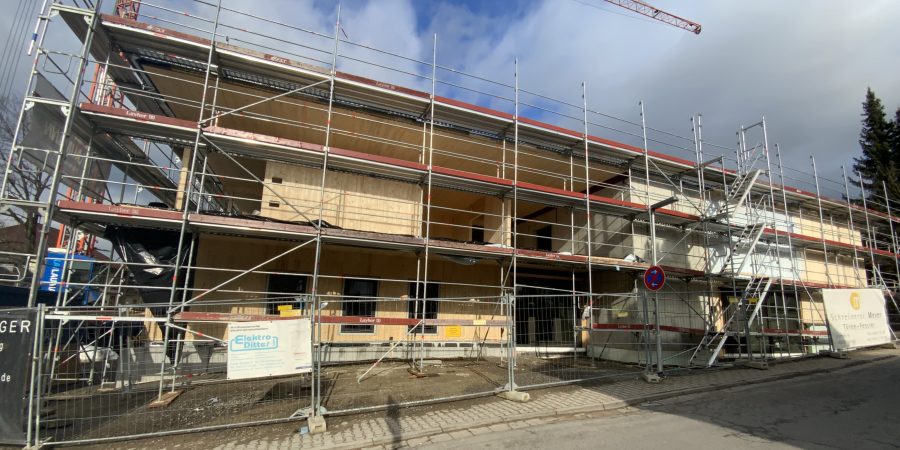

4 Wochen vor Beginn des Betriebs der KITA „Am Stadthaus“ sind die Arbeiten am Außengelände noch voll im Gange. Angepflanzt wird erst ab Oktober, die offizielle Eröffnungsfeier wurde auf Frühjahr 2024 verschoben:

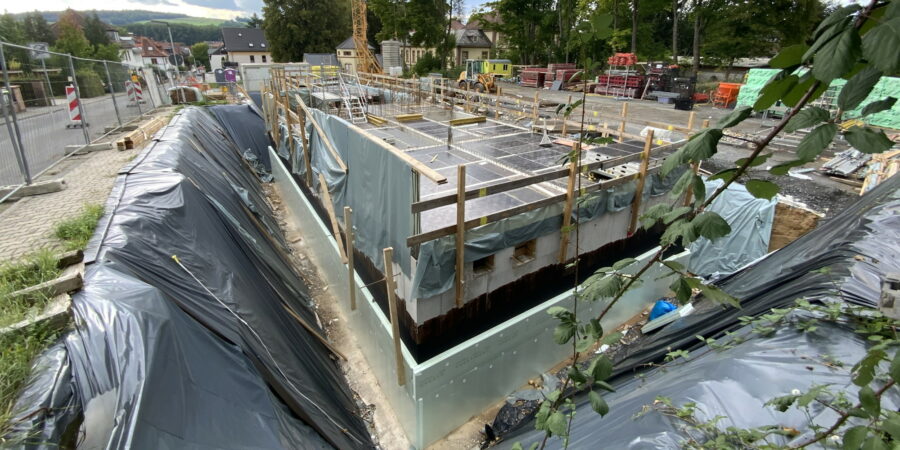

2 Monate vor dem Einzug der KITA und 3 Monate vor der Eröffnungsfeier am 16.09.2023 geht es beim Außengelände sichtbar voran:

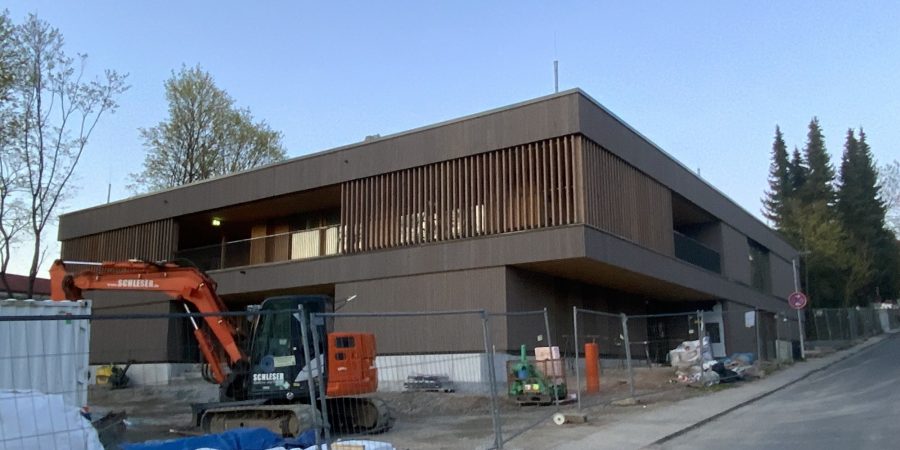

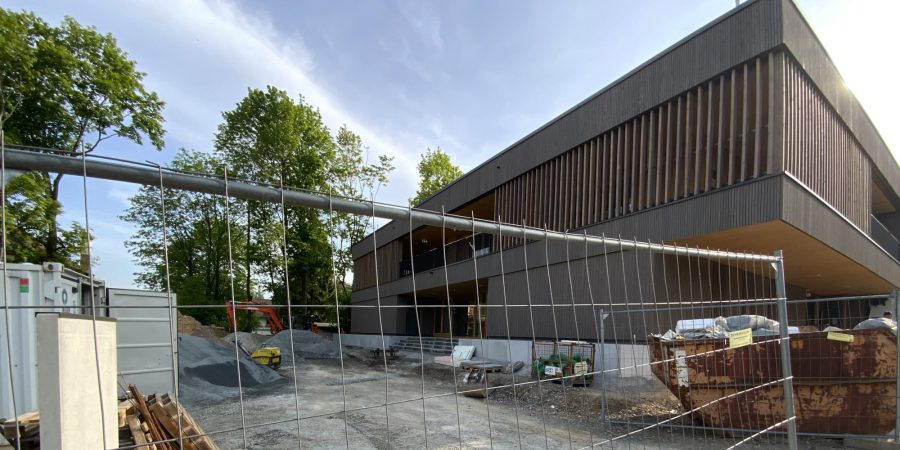

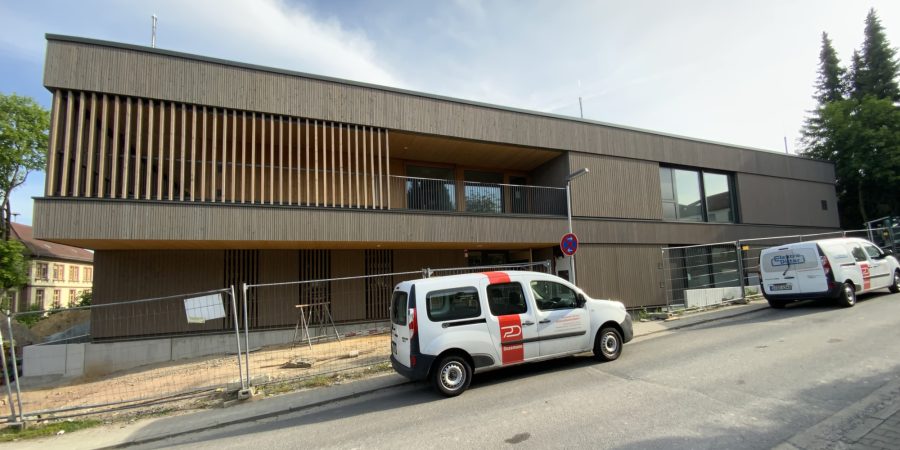

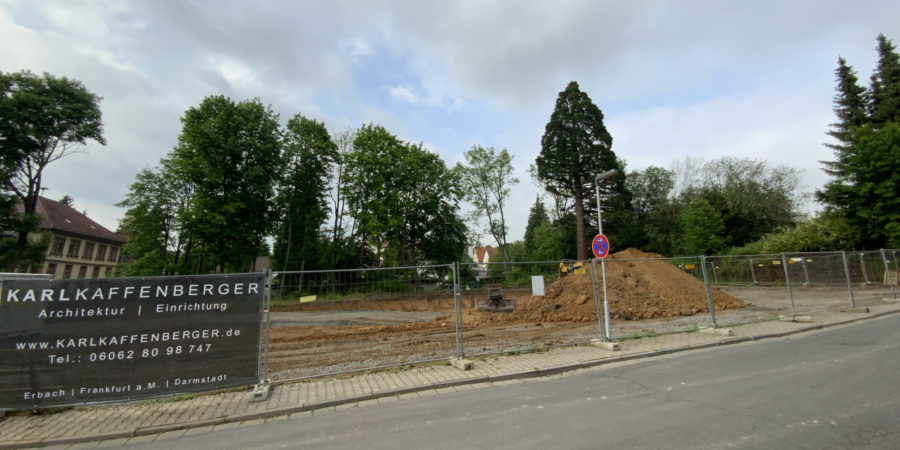

Montag, 22.05.2023
Zum 2. Jahrestag des 1. Spatenstichs ist der Außenbereich der KITA immer noch eine Baustelle. Mit größeren Anpflanzungen ist jahreszeitbedingt in diesem Jahr wohl nicht mehr zu rechnen. Der Einzug des KITAs „Bienenschwarm“, zukünftig KITA „Am Stadthaus“, ist ab dem 16. August 2023 geplant.
Wie es bis dahin mit dem Familienzentrum bezüglich Ausstattung, Konzept und Umsetzung steht, ist derzeit noch unklar.

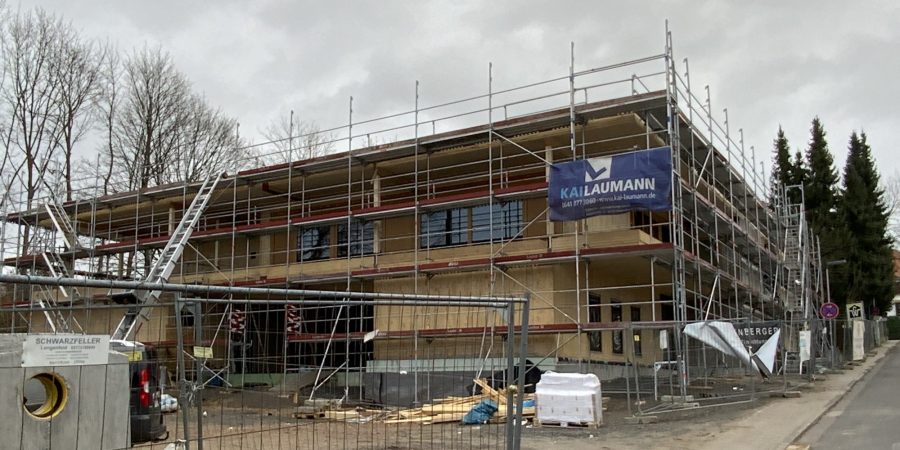

Die Einweihung des neuen Gebäudes ist jetzt für Samstag, 16. September 2023, geplant.

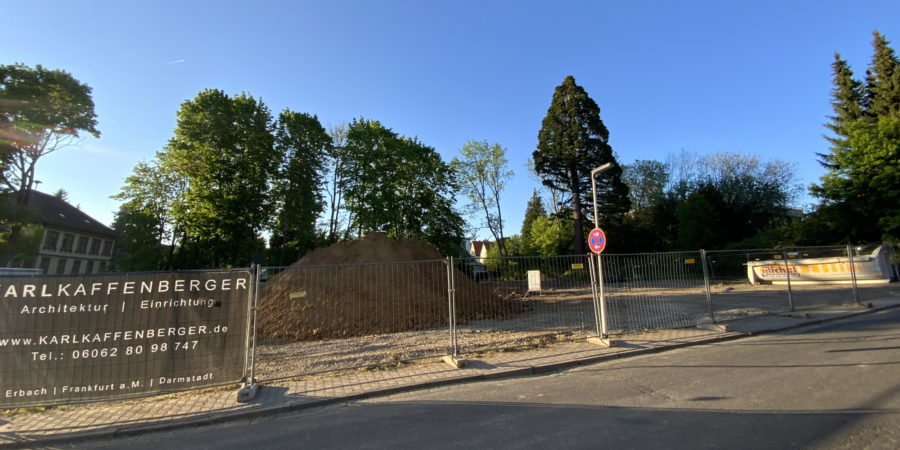

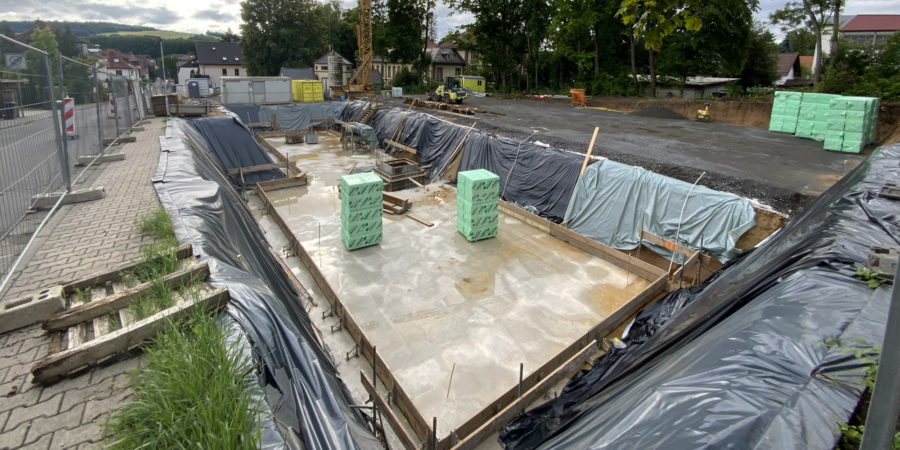

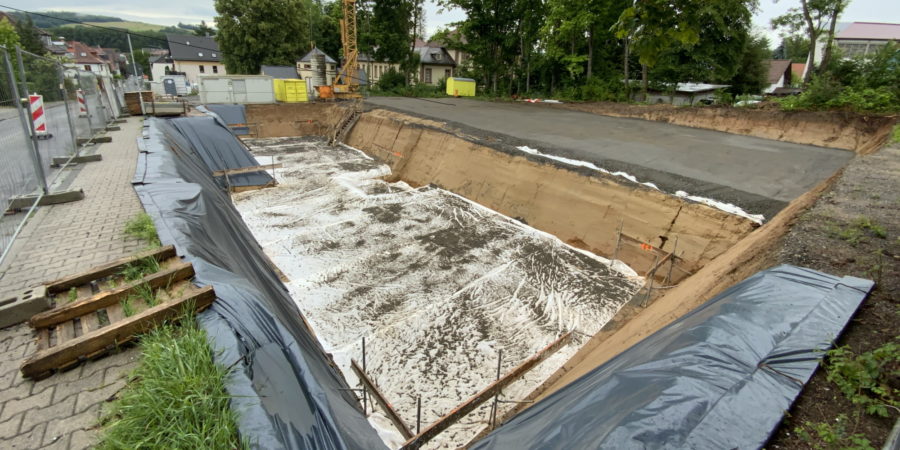

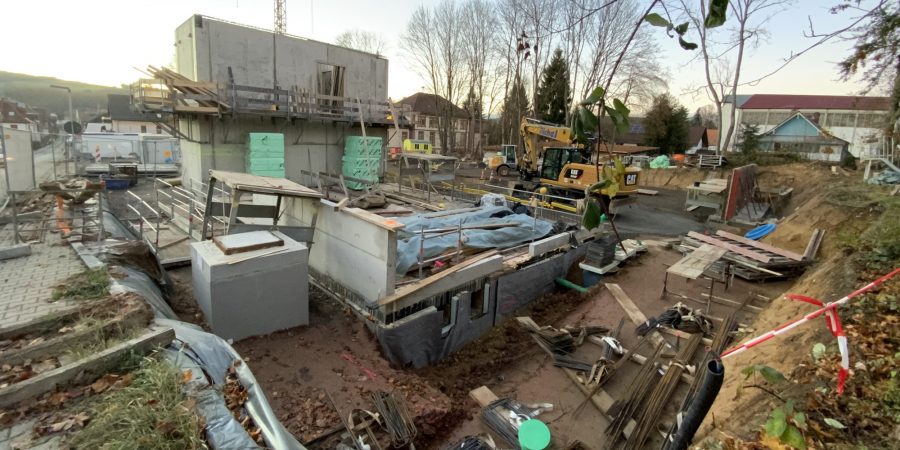

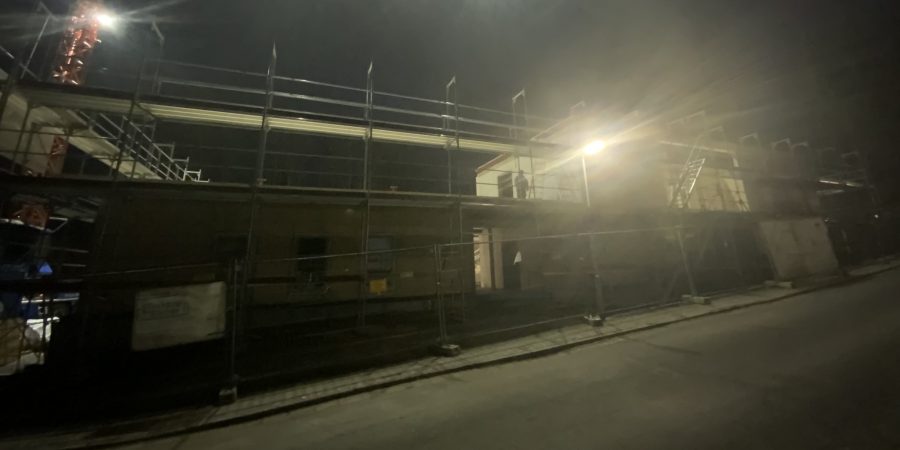

Eigentlich war zum 1. Dezember 2022 die Eröffnung der neuen Kindertagesstätte mit Familienzentrum geplant. Wie man sehen kann, wird es noch ein bisschen dauern, bis die neue „KITA Am Stadthaus“ bezugsfertig ist – zu Ostern 2023 lautet die neue Prognose. Einstweilen werden die U3-Kinder in den umgebauten Sitzungssälen im benachbarten Stadthaus notbetreut, die KITA-Kinder des „Bienenschwarms“ bleiben noch bis zum Frühsommer am alten Standort.

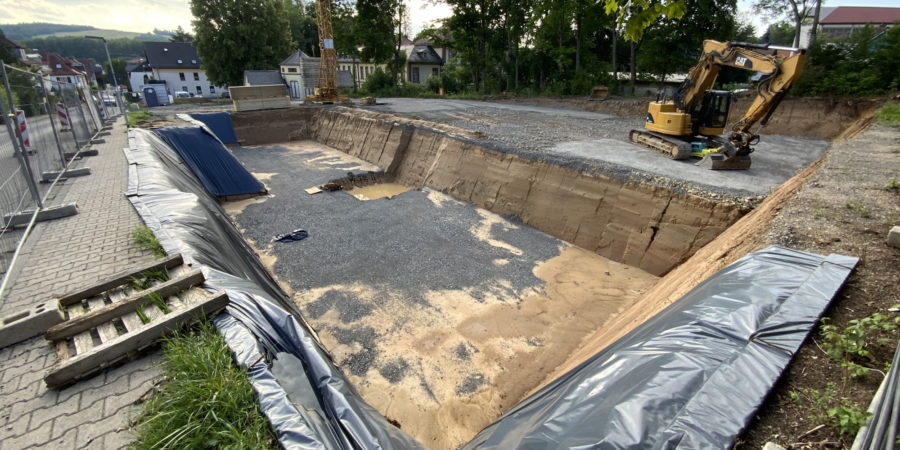

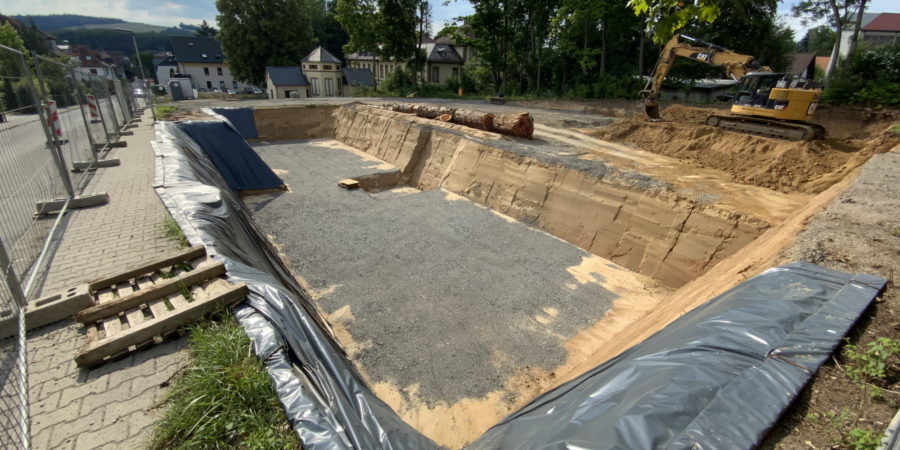

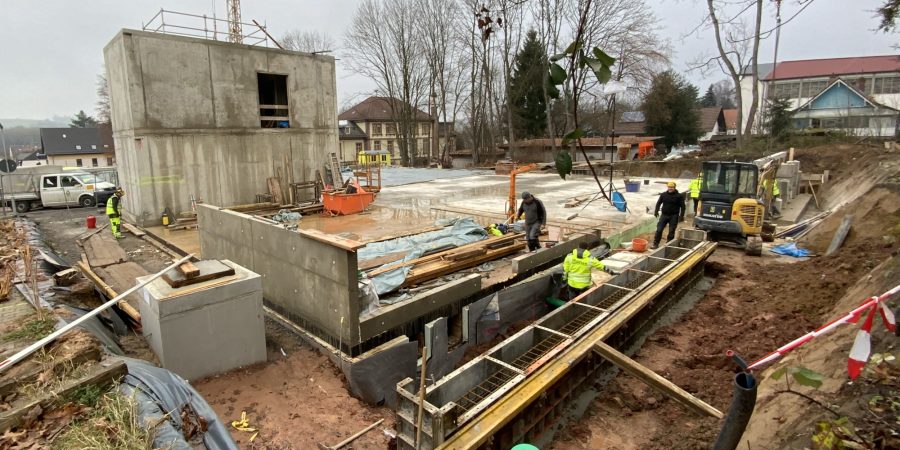

Die Baugrube wird größer und tiefer – der Mammutbaum steht immer noch sicher mit einem Abstand von ca. 10-12 Metern.

Noch steht der Mammutbaum sicher, der Abstand zur Grube ist groß genug. Ob das so bleibt? Geplant ist, dass der Baum erhalten werden soll.

Nach 4 Tagen Baupause (Fronleichnam, Brückentag und WE) geht es weiter:
